Геодезические работы на строительной площадке

Геодезические работы на строительной площадке

В связи с современным характером ведения строительства (кратчайшие сроки, стесненные условия, круглосуточное выполнение работ) очень важным компонентом соблюдения заданных темпов является быстрое и качественное геодезическое сопровождение.

Благодаря современному оборудованию и многолетнему опыту и мобильности наших специалистов мы готовы выполнить любую поставленную геодезическую задачу в указанный срок, при любой погоде и времени суток, а также сопровождение нескольких Ваших объектов одновременно. Геодезические работы на строительной площадке

Наша организация производит геодезические работы на стройплощадке, которые обеспечивают правильное размещение объектов строительства в плане с соблюдением их геометрии, указанной точностью и требованиям строительных норм и правил.

Геодезические работы на стройплощадке можно поделить на несколько категорий:

  • Съемочные - проводится в период проектирования объекта, а также при подсчете объемов земляных работ (съемка ситуации на местности, рельеф дна водоема и т.д., до начала выемки грунта и после окончания возведения котлована, насыпи..), что позволяет быстро и с высокой точностью определить объем выполненных работ.
  • Разбивочные – выполняются в период строительства и предназначаются для определения местоположения объекта на местности (вынос осей и габаритов здания, конструктивных элементов, границ котлована…, т.е. вынос проекта внатуру).
  • Исполнительные схемы – составляются в процессе строительства, необходимы для определения точности вынесения объекта на местность и выявление возможных дефектов, отклонений от проекта, а также причины и способы их устранения, является неотъемлемой частью документации при сдачи объекта в эксплуатацию.
  • Наблюдения за деформациями – проводятся с начала возведения зданий и сооружений и до окончания строительства, а при необходимости и в период эксплуатации. Напоминаем, что ни одно строительство крупных сооружений не обходится без деформационных измерений Все вышеперечисленные работы закрепляются соответствующей документацией (план масштаба 1:500 с печатью «ГлавАПУ», акт передачи осей, исполнительная документация и т.д.).
Получить бесплатный расчет стоимости работ по сопровождению строительства для Вашего объекта
Основная информация про объект изысканий
Ваше имя*
Телефон или email

Конечная сметная стоимость услуг сугубо индивидуальна и зависит от множества факторов, таких как размер участка работ, долгосрочность проекта, цели геодезической съемки, местоположение объекта, рельефа местности...

Геодезические работы на строительной площадке

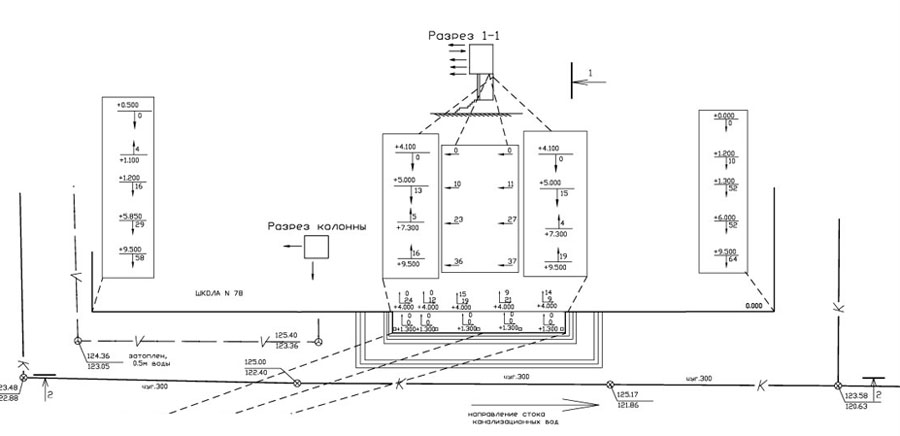

Наиболее ответственным является  разбивочная часть геодезии на строительной площадке.

Зачастую выполнить посадку здания на новом участке согласно генплану доверяют только опытным специалистам. Если генплан был выполнен на городских планшетах, то привязки будущих углов в плане целесообразно задавать в городских координатах, поэтому первым делом нужно создать опорную геодезическую сеть для строительной площадки сначала в городских координатах, а потом для удобства пересчитать их в локальную условную систему координат для каждого здания, либо для всего комплекса зданий, сооружений, коммуникаций.  Если на генплане  основные привязки для геодезистов указаны от существующих зданий, то все равно нужно сначала произвести вынос границ участка, создавать локальную систему координат, а затем  промерять  основные размеры, чтобы здание заданных габаритов влезло в площадку, тем самым мы проверяем проект на наличие геометрических ошибок.

Затем от главных осей производится разбивка всех элементов строительной площадки поэтапно:

  • пятно застройки, для определения положения будущей площадки;
  • котлован, с выносом репера на дно котлована;
  • сваи, в том числе испытательные;
  • бетонная подготовка для  фундаментов;
  • сами фундаменты различных типов и конфигурации, с анкерными болтами и без;
  • полы, с их отметками как чистовых полов, так и черных;
  • стены, колонны бетонные и металлические;
  • разбиваются все окна, двери, перекрытия, кровля;

В процессе строительства и после его завершения геодезисты замеряют  все эти уже готовые вновь возведенные элементы, вычерчивают схемы и сравнивают их с проектом. На основании замеров принимаются решения об качестве конструктивов.

Иногда  даже самый качественный замер ответственных конструктивов и элементов требует повторного выезда специалиста с  уже готовыми чертежами исполнительных схем для объяснения ситуации на строительной площадки прорабам и мастерам, так как не каждый строитель умеет читать  геодезические исполнительные.  На них геодезический работник указывает отклонения колонн, стен, фундаментов в плане, а также фактические размеры между колоннами.  Так же на схемах указываются высотные отметки в точках замера.  Когда специалист имеет на руках исполнительную схему он может прям на колоннах обозначить проблемные места даже без специального оборудования  с помощью маркера для их своевременного исправления.

Наиболее трудоемкой частью геодезических работ на строительной площадке являются земляные работы. В данных работах есть свои особенности, такие как:

  • оперативность (когда на площадку вызывают экскаватор, то его стиомость может измеряться как за куб земли, так и за отработанное время, причем за время простоя из-за геодезистов тоже оплачивается с кармана заказчика, поэтому при земляных работах время на разметку где копать и на какую глубину исчислянтся в минутах);
  • точность (для экскаватора достаточно соблюсти точность разбивки 0.5 метра в плане и 0.1 метра по высоте, причем в наших условиях по качеству грунтов и по строительным нормам перекоп не допускается). Очень часто я встречал картину, когда геодезист выставляет колышек угла котлована на верхней бровке с точностью до миллиметра, тратит на это 30 минут времени, чтобы экскаватор выкопал в этой точке потом 4 метра в глубину. Экскаватор выкопал, затем колышек устанавливают повторно, тратят время, затем оказывается что нужно докопать, винят в этом геодезиста, который в общей сложности выставлял один угол более часа с точность в 1 мм.
  • надежность (экскаватор выкопал и уехал, если колья были выставлены с ошибками, например, контур не был расширен для земляных работ, до дорабатывать котлован приходится вручную, это значительно дороже и дольше).
  • сложность (кода на строительной площадке работает тяжелая техника, часто очень трудно геодезисту закрепить  свои точки, точек нужно координировать больше чем нужно для засечек, чтобы при их уничтожении осталось хотя бы две). На данных этапах строительства работает геодезист целый день.

Поэтому кода на площадке заканчивается земля и начинаются фундаменты,  геодезисту уже есть на чем поставить прибор, закрепить точки, наносить оси.

На фундаментах приходится находиться геодезической службе в среднем пол дня.

Затем когда начинаются стены и перекрытия геодезист  нужен на площадке всего 1 час в день. Так как на стройке уже наработана большая база точек, реперов,  много осей вынесено на всех колоннах и стенах. За час он успевает как разметить новые стены и перекрытия, так и подснять уже готовые,  снятые с опалубки.

На всем этапе строительства собирается архив исполнительных съемок, актов передачи площадок подрядчикам,  наблюдаются конструкции на предмет сдвижений, деформаций, вертикальностей и горизонтальностей.

Стоимость строительства напрямую зависит от определения объемов строительных работ, объемов конструкций нужных для строительства, и определения площадей помещений. Определение объемов строительных работ включает в себя не только замеры, но и все необходимые операции, которые зависят от предписания проекта.

С нами, Ваша строительная площадка будет всегда геометрически ровной, правильной формы и своевременно размеченной, на что будут составлены все соответствующие акты и разрешительные документы.
